Oberflächenbehandlung auf Gemeindestraßen
Projektbeschreibung:
Die Gemeinde Stemwede hat die Verpflichtung die Oberflächen der Gemeindestraßen kontinuierlich zu unterhalten. Dies soll im Jahre 2020 durch insgesamt 46 Einzelmaßnahmen an den Standorten Oppenwehe, Oppendorf, Wehdem, Haldem, Dielingen, Drohne, Sundern, Niedermehnen, Arrenkamp, Twiehausen und Levern geschehen. Hierbei wird Heißbitumen und Edelsplitt maschinell mittels eines Einbauzuges mit Rampenspritzgerät aufgebracht.
Den Auftrag erlangte die Firma Gerhard Hebers GmbH aus Spelle-Venhaus, nachdem sie sich bei einem Wettbewerb zur Vergabe des Auftrages bewarb. Insgesamt hatten sich vier Unternehmen für das Projekt beworben. Ausgewählt wurde das wirtschaftlichste Angebot.
Die Bauüberwachung wird von der Gemeinde Stemwede koordiniert. Ebenso wird das Vorhaben durch das Infrastrukturvermögen der Gemeinde Stemwede finanziert.
| Eckdaten: | |
| geplanter Zeitraum: | 07.September 2020 bis 30.Oktober 2020 |
| Kosten: | rund 233.954,00 € |
| gesamte Streckenlänge: | 27.500 m |
| Gesamtfläche: | 105.000 m2 |
aktueller Fortschritt:
Oberflächenbehandlungen auf Gemeindestraßen wurden auch im Jahre 2019 durchgeführt und beinhaltete 60 Einzelmaßnahmen in den Ortschaften Oppenwehe, Oppendorf, Wehdem, Westrup, Haldem, Dielingen, Drohne, Sundern, Niedermehnen und Twiehausen. Dieses wurde 2019 , bis auf einen kleinen Teil, der witterungsbedingt nicht mehr ausgeführt werden konnte, fertiggestellt. Gemeinsam mit der Maßnahme 2020 wurden diese Restbestände von rund 13.000 m2 jetzt erledigt.
Hier können Sie die Ergebnisse einiger Straßenabschnitte sehen, die fertig gestellt wurden:

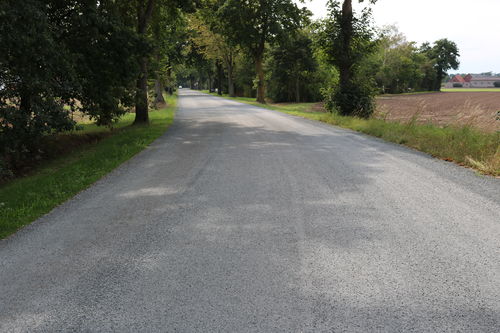

Zum Dorferfeld in Oppenwehe:

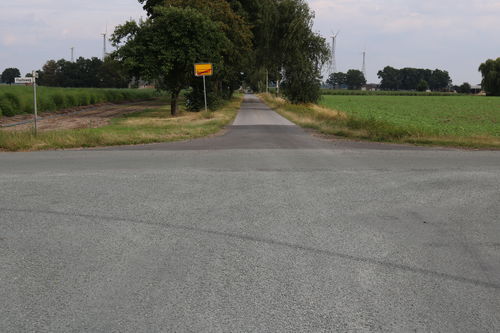

Döpkerrott in Twiehausen:

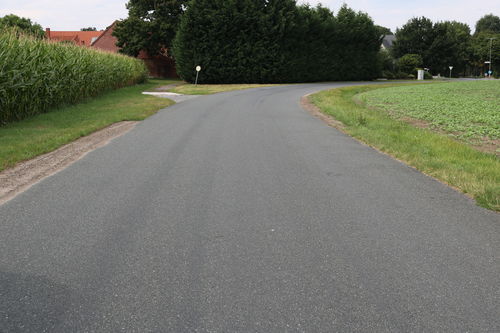

Am Birkenhain in Oppendorf:
Die Oberflächenbehandlung für das Jahr 2020 sollte planungsgemäß im September starten. Dieser Termin konnte aufgrund des guten Wetters doch schon im August beginnen. Seitdem sind bereits 75.000 m2 von 105.000m2 fertiggestellt.
(Stand: 20.08.2020)
Mit den Restarbeiten wurde diese Woche begonnen. Die noch ausstehenden 30.000 m2 sollen voraussichtlich diese Woche noch abgeschlossen werden. Sodass die Maßnahme dieses Jahr noch abgeschlossen werden kann.
(Stand: 24.09.2020)
Die Maßnahme, die sich in zwei Bauabschnitte aufteilte, Bauabschnitt 2019 und Bauabschnitt 2020, ist nun komplett abgeschlossen und beendet worden. Die Abnahme fand am 15.10.2020 statt.
(Stand: 26.11.2020)
