KiTa Levern
Projektbeschreibung:
Die Gemeinde Stemwede beabsichtigt die, durch den Anbau an das Alte Amtshaus leerstehende Verwaltungsstelle in der Buchhofstraße 13 aufzulösen und zu einer Kindertagesstätte umzubauen.
Die wesentlichen Tragstrukturen sowie die Außenfassaden sollen beim Umbau des Gebäudes erhalten bleiben um die Identität des Ortes und das äußere Erscheinungsbild beizubehalten.
Auch die angrenzende Grundschule mit ihrer integrierten Ganztagsschule wird in die Nutzung der KiTa miteinbezogen.
Ganz neu entstehen soll ein Außenbereich mit Spielmöglichkeiten, die von allen genutzt werden können.
| Eckdaten: | |
| geplanter Bauzeitraum: | Spätsommer 2020 bis Sommer 2021 |
| Bruttogrundfläche: | 1065 Quadratmeter |
| beteiligte Firmen: | |
| Tragekonstruktion und Wärmeschutz: |
Ingenieurbüro Grage Gesellschaft für Tragewerksplanung mbH, Herford |
|
Brandschutz: |
HHP West GmbH, Bielefeld |
| HLS/Elektro: | ELPLAN GmbH, Minden |
| Bodengutachter: | Erdbaulabor Dr. Fritz Krause, Münster |
| Schadstoffuntersuchung und Sanierungsbegleitung: | GfS mbH, Münster |
| Abbruch-, Erd- und Rohbauarbeiten: | PiechottkaBau, Bad Salzuflen |
| Aufzuganlage: | OTIS GmbH & Co.OHG, Berlin |
| Bauazun: | Schwarzfeller Draht und Zaun GmbH |
| Dachdeckarbeiten: | Günther Bedachungen GmbH, Uetze-Schwüblingsen |
| Dämmarbeiten: | FILL-IT Dämmtechnik GmbH, Schloß Holte-Stukenbrock |
| Fernwärme/Heizung: | Schuster GmbH, rahden-Sielhorst |
| Stromfreischaltung/Baustrom: | Röhe Elektronik GmbH & Co.KG, Stemwede |
| Gerüstbauarbeiten: | Gerüstbau Meyer GmbH, Pr. Oldendorf |
| Holzfenster und Türen: | Rudolf Meier GmbH, Hövelhof |
|
Sicherheits- und Gesundheitskoordinator: |
Ing. Büro Frank Hoffmann, Lage |
| Prüfung Standsicherheit und Brandschutz: | Hartmann und Meteling, Bochholt |
| Tragswerksplanung und Wärmeschutz: | Ingenieurbüro Grage, Herford |
| Trockenbau: | BTT GmbH, Bünde |
| Zimmereiarbeiten: | S&W Meyer GmbH & Co.KG, Stemwede |
Das Architektenbüro Schwackenberg und Bley, ist projektverantwortliche Firma und betreut die Baumaßnahme.
aktueller Fortschritt:

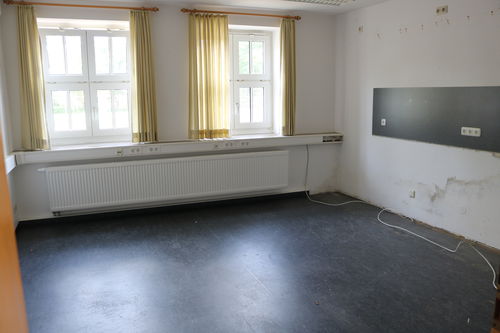

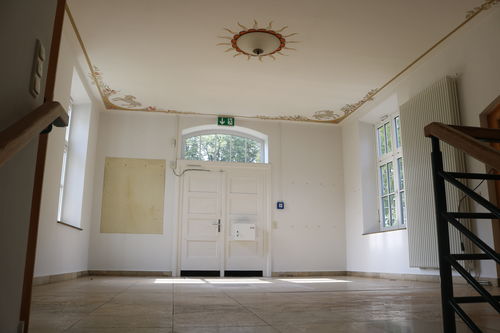

Schon seit einigen Tagen steht das Gebäude der ehemaligen Verwaltungsstelle in Levern leer. Die Mitarbeiter sind samt Ausstattung in das "Alte Amtshaus" in der Buchhofstraße 17 umgezogen. Hier wurde es deswegen etwas eng. Aus diesem Grund wurden die Garagen unterhalb des Ulderup-Sizungssaales im Vorfeld zu Großraumbüros umgebaut. Hier sind nun auch einige Mitarbeiter der Gemeindeverwaltung zu finden.

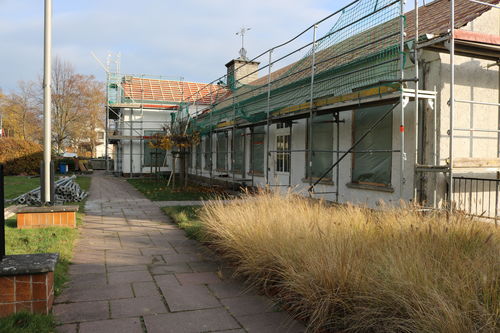

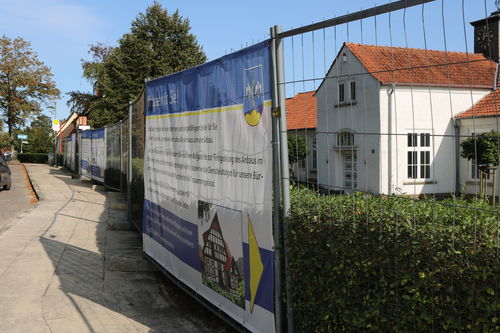

Ende August wurde bereits der Bauzaun aufgestellt. Damit ist der Startschuss für die Arbeiten an der Kita gegeben worden. Die ersten Arbeiten, die getätigt werden sind Arbeiten im Rahmen der Schadstoffsanierung, welche am 07.09.2020 beginnt
(Stand: 30.08.2020)

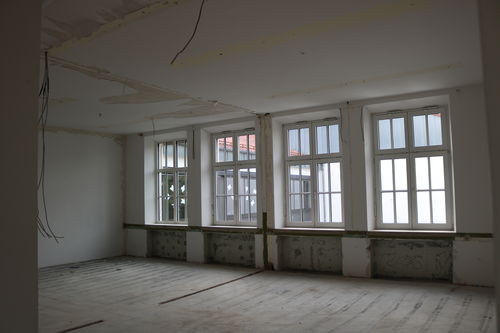

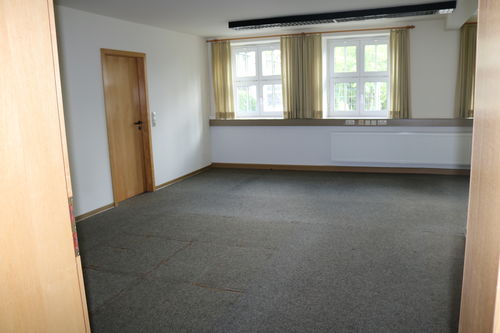

Die Schadstoffsanierung ist letzte Woche planmäßig im Untergeschoss fertig gestellt werden. In dieser Woche geht es im Erdgeschoss weiter. Aktuell sieht es hier noch so aus:

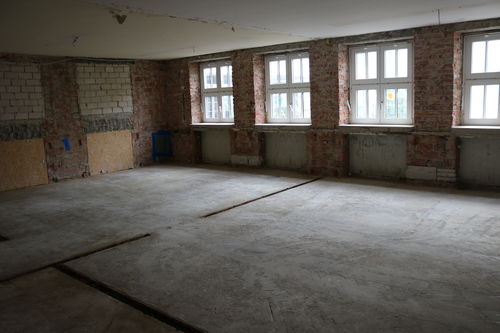

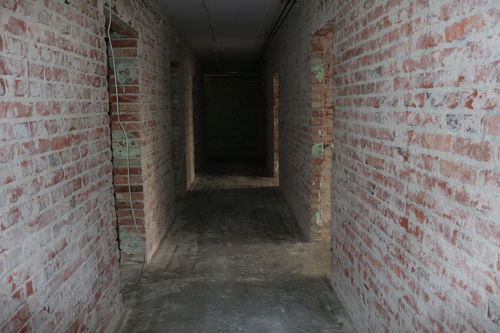

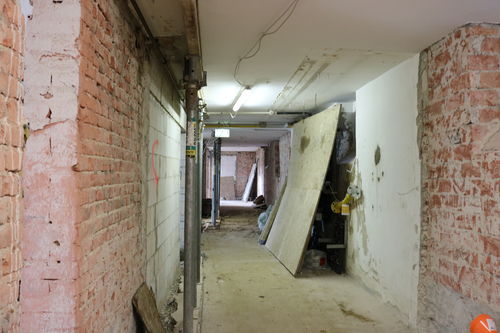

Im Untergeschoss sieht es nach der Schadstoffsanierung momentan so aus:
(Stand: 24.09.2020)

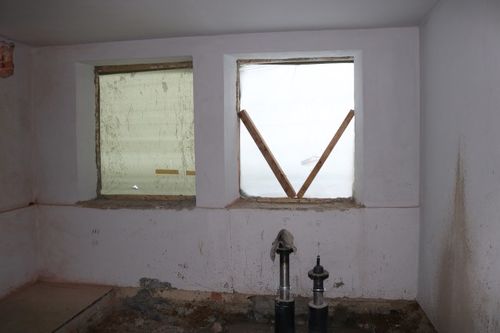

Die Schadstoffsanierung ist im gesamten Gebäude erfolgreich abgeschlossen worden. Danach haben die Rohbauarbeiten und die Entkernung der Decken, Wände Sohlplatten, etc. begonnen. Die Erdarbeiten für die Fernwärmeleitung der Grundschule sind gestartet und die neuen Hausanschlüsse der Kita sind verlegt. Der neue Heizungs- und Hausansschluss der Schule wurde hergerichtet, sowie der Brennwertkessel der Schule wieder eingebaut. Gleichzeitig hat der Aufbau des neuen Schornsteines für den Brennwertkessel begonnen. In der KW 43 wurde das Außengerüst aufgebaut.

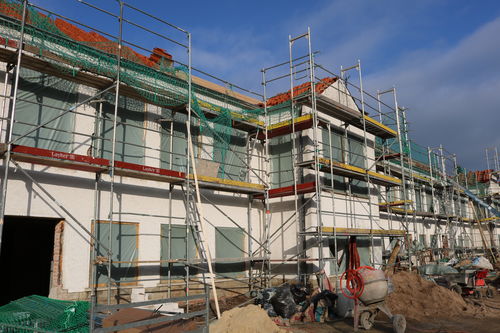

Inzwischen ist das Dach abgedeckt. Mit der Eindeckung des Daches mit neuen Dachziegeln wurde in der KW 48 begonnen.

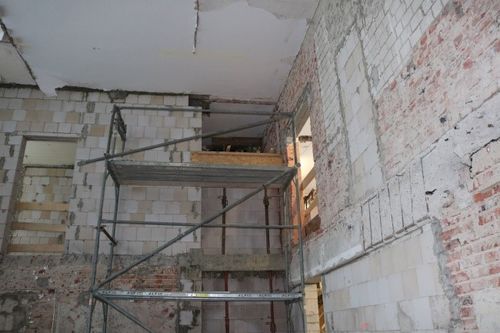

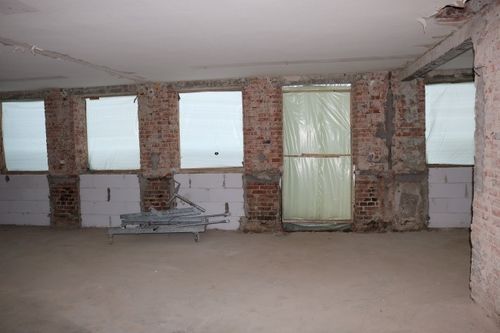

Währenddessen gehen auch die Rohbauarbeiten bestens voran. In Ebene -1 werden die tragenden Wände unterfangen und der Einbau der neuen Sohlplatte vprbereitet. Mit der Erstellung des Aufzugschachtes kann nun auch begonnen werden.
(Stand: 26.11.2020)
Die Dacharbeiten sind abgeschlossen.

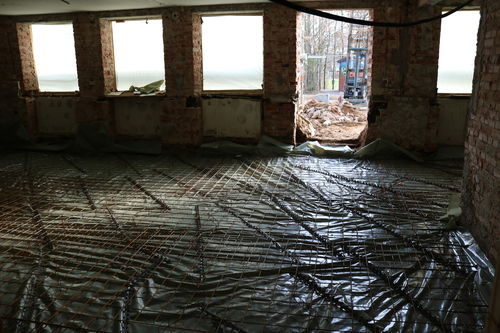

Die neuen Sohlplatten wurden gegossen und hatten über die Feiertage Zeit zum Aushärten. Die restlichen Rohbauarbeiten haben auf Grund der Witterung erst am Ende der KW 2 wieder begonnen. Zur gleichen Zeit wird der Aufzugschacht weitergebaut und der Fensterbauer hat mit dem Bau der neuen Fenster begonnen.
Ende Dezember wurde auch die Geschossdecke des ersten Gruppenraumes entfernt.
(Stand: 20.01.2021)
Trotz des Wintereinbruches und der daraus folgenden Pause liegen die Arbeiten weiterhin im Zeitplan.
Nachdem die Temperaturen wieder stabil in den Plusgeraden liegen, gehen die Arbeiten auch schon weiter.

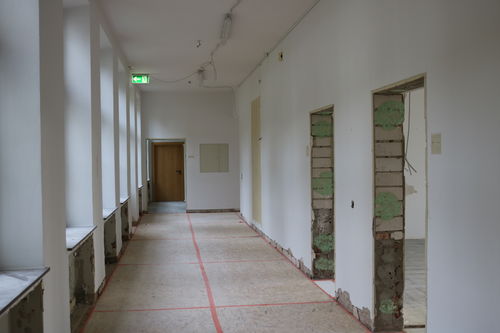

IN der 2. Monatshälfte ist der Beginn des Innenausbaues geplant. Der Fensterbauer und der Trockenbauer stehen auch schon in den Startlöchern und sind bereit um loszulegen. Kürzlich fand eine Begehung der Kita mit dem Fachplaner der AWO sowie der Kita- und Grundschulleitung statt, wobei wichtige Abstimmungen in Bezug auf den späteren Kitabetrieb getroffen worden. Auch wurde das Thema Außenanlagen und Lärmschutz zwischen Grundschule und Kita besprochen.
(Stand: 25.02.2021)
