Breitbandausbau Stemwede
Projektbeschreibung:
Im gesamten Kreis Minden-Lübbecke wird ein neues „FTTB-Glasfasernetz“ (fiber-to-the-building/ Glasfaserschließung bis ins Haus) errichtet um die unterversorgten Haushalte (Downloadgeschwindigkeit von weniger als 30 Mbit/s) im Kreisgebiet mit einer besseren und schnelleren Internetleistung zu versorgen.
Der Kreis Minden-Lübbecke beauftragte im Rahmen des Breitband-Förderprogrammes des Bundes die GREENFIBER Netz und Management GmbH vormals INTENERNEXIO Pacht- und Management GmbH aus Lüneburg, das Glasfaserkabelnetz zu verlegen.
Die Ausbauarbeiten starteten in mehreren Gemeinden gleichzeitig. In den nächsten vier Jahren soll die Erschließung der unterversorgten Gebiete nach und nach erfolgen. Wenn die Bauarbeiten fertig gestellt sind, sollen 15.600 Häuser im Kreisgebiet an die Glasfaserleitungen angebunden sein.
Das Glasfasernetz wird unabhängig und parallel zum bereits existierenden Kupfernetz errichtet. Die bestehende Netzinfrastruktur soll durch das Glasfasernetz erweitert, jedoch nicht verändert werden.
| Eckdaten: | |
| Bauzeitraum: | August/September 2019 - August/September 2023 |
| Kosten: | ca. 110 Mio. Euro |
| beteiligte Firmen: | |
| GREENFIBER Internet & Dienste GmbH | |
| GREENFIBER Netz und Management GmbH | |
| Tiefbau Jorgensen & Schmidt GmbH | |
| FiberTeam | |
| SiGeKo Lenhard-Baustellensicherheit | |
| Gemeinde Stemwede | |
| Kreis Minden-Lübbecke | |
Übersicht Breitbandausbau Teil 1
Übersicht Breitbandausbau Teil 2
aktueller Fortschritt:

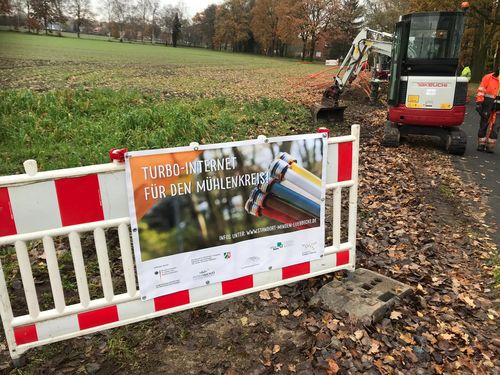

Aktuell sind in Stemwede ca. 18 Mitarbeiter an drei Einsatzorten mit drei Kolonnen und ein Bohrtrupp unterwegs.

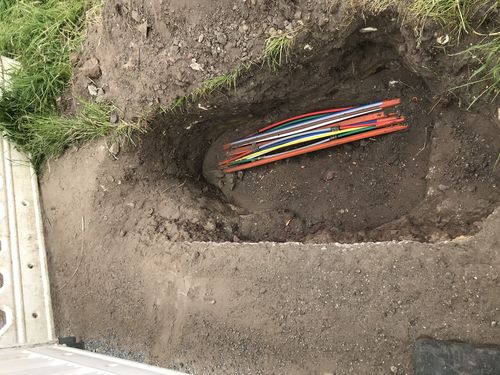

Seit Beginn der Arbeiten wurden bereits 1.200 Hausanschlüsse tiefbaulich fertig gestellt.

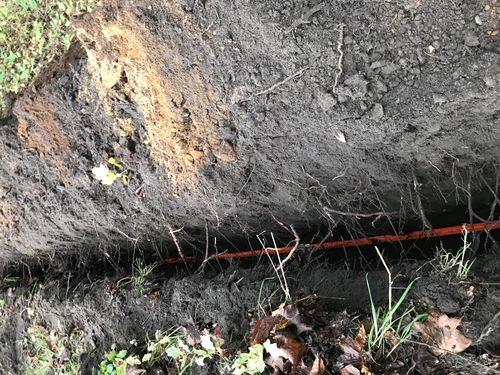

In Stemwede sind bis dato 225 Kilometer Leerrohrverlegung fertiggestellt. Des Weiteren sind bereits 80 HA Hausanschlüsse mit bereits eingezogener Glasfaserkabel realisiert worden.
Die Tiefbauarbeiten an den Landes- und Kreisstraßen sind ebenfalls fertig gestellt und die Asphaltierungsarbeiten auf den Straßen werden im Juli ausgeführt.
(Stand 17.06.2020)
Im Bereich des MFG01 (Multifunktionsgehäuse zur schnellerer Datenübertragung in die älteren KVZ-Kabelnetze) sind die Hauptkabel des Glasfaseranschlusses so gut wie abgeschlossen. Mit den Arbeiten im MFG02 bereich wurde begonnen.
(Stand 06.08.2020)

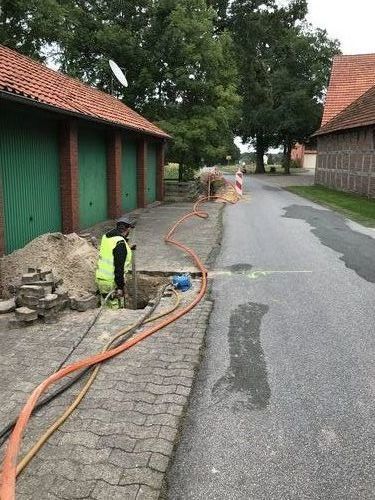

Der Breitbandausbau im Kreis Minden-Lübbecke, insbesondere die Hausanschlüsse, laufen auf Hochtouren. Zuletzt wurden in der Ortschaft Levern, im Bereich der Hügel- und Buchhofstraße, Kabelleerrohre unter dem Asphalt verlegt. Die Arbeiten der Firma Innogy laufen sowohl in den Ortschaften Levern als auch in Dielingen auf Hochtouren.
Seit dem Start des Ausbaues sind tiefbaulich1.365 Hausanschlüsse fertig gestellt worden. Im Tiefbau stehen noch 16 Anschlüsse aus. Insgesamt sind 404 Hausanschlüsse inklusive Glasfaser fertig.
(Stand: 24.09.2020)
Der Breitbandausbau im gesamten Kreisgebiet läuft weiter. Im Bereich der Buchhofstraße und der Hügelstraße in Levern wurden die Kabelrohre unter Asphalt verlegt. 1.365 Hausanschlüsse sind tiefbaulich fertig gestellt, 13 Hausanschlüsse stehen noch aus.
Die ersten Abnahmen im Gemeindegebiet Stemwede haben bereits stattgefunden, wie z.B. im Bereich Reinigen-Drohne.
Die letzten Arbeiten der Firma Innogy zum Breitbandausbau laufen auf Hochtouren. Die Maßnahme neigt sich dem Ende zu.
(Stand: 26.11.2020)
Aktuell sind 1365 Hausanschlüsse tiefbaulich fertig gestellt, 13 Hausanschlüsse stehen im Tiefbau noch aus. Die ersten Abnahmen im Bereich Reiningen und Drohne, insgesamt 4 KVZ-Bereiche, haben stattgefunden.
In Dielingen und Levern steht der Breitbandausbau der Firma Innogy kurz vor der Fertigstellung. Momentan wird Glasfaser in Levern eingeblasen.
(Stand: 25.01.2021)
Aufgrund des Wintereinbruches Anfang des Monats fanden keine Tiefbauarbeiten statt, nun wurden die Breitbandarbeiten wieder aufgenommen und stehen in Dielingen kurz vor dem Abschluss.
Abnahme war am 24. Februar 2021.
(Stand: 25.02.2021)
Die, bei der Abnahme, festgestellten Mängel sollen bis zum April behoben werden. Die Arbeiten in Levern stehen kurz vor dem Abschluss.
(Stand: 18.03.2021)
